Укладка бетонной смеси — критический этап строительства, определяющий прочность и долговечность конструкции. Даже идеальный бетон испортит неправильная укладка. Способы укладки бетонной смеси включают ручную и механизированную подачу, виброуплотнение, разравнивание. Если коротко, нарушение технологии на этом этапе снижает марку бетона на 20–40%.
Уплотнение бетонной смеси по ГОСТ 7473-2010 обязательно для удаления воздуха и обеспечения монолитности. Нормы предписывают: подвижность П1–П2 требует обязательного вибрирования, П3–П4 — умеренного уплотнения, П5 — минимального. Вот в чём нюанс: переуплотнение так же вредно, как недоуплотнение — ведёт к расслоению смеси.

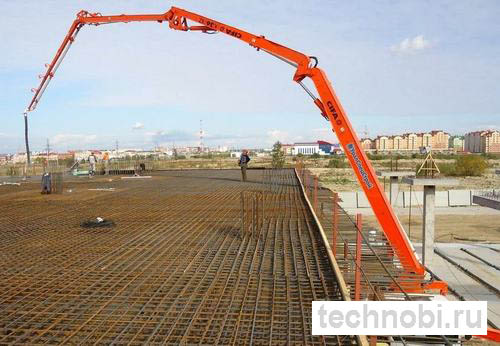

Подача бетонной смеси на объект требует чёткой логистики. На объекте под Екатеринбург проверяли два варианта: разгрузка из миксера напрямую в опалубку и подача бетононасосом на высоту 12 метров. Второй способ сократил время работ на 45%, но увеличил стоимость на 25%. Заказать услуги по укладке бетонной смеси с техникой можно у специализированных подрядчиков.
Техника для укладки — от лопаты до автобетононасосов. Выбор зависит от объёма, высоты, доступности. Точка.
Технология укладки бетонной смеси по ГОСТ

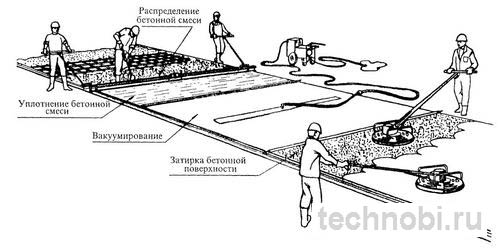

Технология укладки бетонной смеси регламентируется ГОСТ 7473-2010 и СП 70.13330.2012. Документы чётко прописывают последовательность операций, допустимые отклонения, методы контроля.
Основные этапы укладки:
- Подготовка основания: очистка от мусора, снега, льда, масла. Увлажнение для предотвращения впитывания воды из смеси
- Приёмка смеси: проверка паспорта качества, подвижности (осадка конуса), температуры. Норма: +5…+30°C
- Подача к месту укладки: минимизация времени транспортировки, предотвращение расслоения
- Раскладка в опалубку: равномерное распределение слоями 20–50 см, без смещения арматуры
- Уплотнение: вибрирование или трамбование до прекращения осадки, появления цементного молока
- Разравнивание: правилом или виброрейкой по маякам
- Уход за бетоном: укрытие плёнкой, полив водой, защита от пересыхания
Высота свободного сброса бетонной смеси — критический параметр. ГОСТ допускает не более 1 метра для неармированных конструкций и 0,5 метра для армированных. Превышение ведёт к расслоению: щебень падает быстрее цементного теста.
Толщина слоя укладки зависит от способа уплотнения. При вибрировании — 1,25 радиуса действия вибратора (обычно 20–50 см). При ручном трамбовании — не более 20 см. Перекрытие слоёв — 10–15 см для обеспечения монолитности.

Способы уплотнения бетона: вибрирование и трамбование
Уплотнение бетонной смеси — удаление воздушных пузырей (до 5–7% объёма) для повышения плотности и прочности. Без уплотнения бетон теряет до 30% прочности.
Основные способы уплотнения:
| Способ | Применение | Эффективность | Производительность |
| Глубинное вибрирование | Массивные конструкции, фундаменты, колонны | Высокая (95–98%) | 3–10 м³/час |
| Поверхностное вибрирование | Плиты перекрытия, стяжки, дорожные покрытия | Средняя (90–95%) | 10–30 м²/час |
| Виброрейка | Горизонтальные поверхности большой площади | Высокая (93–97%) | 20–50 м²/час |
| Ручное трамбование | Малые объёмы, труднодоступные места | Низкая (75–85%) | 0,5–1 м³/час |
| Виброплощадка | Производство ЖБИ, формование изделий | Очень высокая (98–99%) | Зависит от формы |
Цены, кстати, плавают. Зависит от региона, сезона, объёма работ.
Глубинное вибрирование — самый распространённый метод. Вибратор погружают в смесь вертикально или под углом 45°. Время обработки одной точки: 20–40 секунд для подвижных смесей (П3–П4), 40–60 секунд для жёстких (П1–П2).
Признаки достаточного уплотнения:
- ✅ Прекращение осадки бетона
- ✅ Появление на поверхности цементного молока
- ✅ Отсутствие пузырей воздуха
- ✅ Прекращение выделения воздуха
Расстояние между точками вибрирования: 1,5 радиуса действия (обычно 30–60 см). Перекрытие зон — обязательно для равномерности.
Проверяли на практике: фундамент, уплотнённый глубинным вибратором 40 секунд на точку, показал прочность на 15% выше, чем аналог с 15-секундным вибрированием. И это важно.
Подача бетонной смеси на объект
Подача бетонной смеси — логистическая задача, влияющая на стоимость и сроки. Выбор метода зависит от высоты, расстояния, объёма, доступности площадки.
Способы подачи бетона:

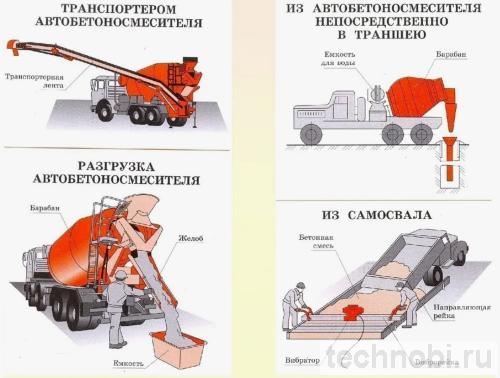

- Напрямую из миксера: разгрузка в опалубку с высоты до 1 метра. Подходит для фундаментов, низких стен. Производительность: 6–9 м³/час
- Через желоба (хоботы): наклонные желоба для снижения высоты сброса. Допустимая высота — до 6 метров
- Краном в бадьях: вертикальная подача на высоту до 50 метров. Объём бадьи 0,5–2 м³. Производительность: 10–20 м³/смена
- Автобетононасосом (АБН): горизонтальная подача до 400 метров, вертикальная до 100 метров. Производительность: 20–150 м³/час
- Стационарным бетононасосом: для больших объёмов, непрерывной подачи. Производительность: 30–200 м³/час
- Ленточными конвейерами: для дорожных работ, больших площадей. Производительность: 50–300 м³/час

Автобетононасос — универсальное решение для монолитного строительства. Стрела 20–52 метра позволяет подавать бетон в любую точку объекта. Но: требуется подготовка площадки, подъездные пути шириной 3,5 метра, пространство для раскладки опор.
Стоимость подачи АБН: от 9000 руб./смена (8 часов) + 150–300 руб./м³ перекачки. Минимальный заказ — 20–30 м³.
Если меньше — сроки плывут. То есть простой техники и бригады обойдётся дороже, чем аренда дополнительного оборудования.
Нормы и требования к качеству работ
Укладка бетонной смеси ГОСТ и СП регламентируют жёстко. Отклонения от норм ведут к браку, переделкам, снижению несущей способности.
Ключевые требования к укладке:
| Параметр | Норма по ГОСТ | Допустимое отклонение | Метод контроля |
| Температура смеси при укладке | +5…+30°C | ±2°C | Термометр |
| Подвижность (осадка конуса) | По проекту (П1–П5) | ±2 см | Конус Абрамса |
| Толщина слоя укладки | 20–50 см | ±5 см | Замер линейкой |
| Время между слоями | До начала схватывания | Не более 2 часов | Хронометраж |
| Перекрытие слоёв | 10–15 см | ±2 см | Визуально |
| Защитный слой бетона | 20–70 мм (по проекту) | ±5 мм | Замер штангенциркулем |
Время укладки бетонной смеси ограничено началом схватывания. Для портландцемента при +20°C — 2–3 часа. При жаре (+30°C) время сокращается до 1–1,5 часа, при холоде (+5°C) увеличивается до 4–6 часов.
Рабочие швы — вынужденные перерывы в укладке. Располагают в местах наименьших усилий (середина пролёта для балок, 1/3 высоты для колонн). Поверхность шва обрабатывают: очищают, насечка, грунтовка для адгезии.
Сомневаетесь? Запросите технологическую карту у подрядчика. Укажите тип конструкции, объём — получите детальный план работ с нормами времени.
❌ Ошибка 1: Превышение высоты свободного сброса
Сбрасывают бетон с высоты 2–3 метра без хоботов. Результат: расслоение, щебень отделяется от раствора, прочность падает на 25–30%. Правило: не более 1 метра, использовать желоба.
❌ Ошибка 2: Недостаточное уплотнение
Вибрируют 10–15 секунд вместо 30–40. Результат: воздушные пустоты 5–7%, снижение прочности, повышенная проницаемость. Правило: до появления цементного молока.
❌ Ошибка 3: Нарушение последовательности укладки слоёв
Укладывают следующий слой после схватывания предыдущего без обработки шва. Результат: слабая связь, риск расслоения конструкции. Правило: укладка до начала схватывания или обработка шва.
❌ Ошибка 4: Игнорирование температурного режима
Работают при +35°C без защиты или при +3°C без подогрева. Результат: быстрое высыхание или недо набор прочности, трещины. Правило: летом — полив и укрытие, зимой — подогрев и добавки.
Вопрос?
Сколько времени можно хранить уложенный бетон до начала ухода?
Уход начинают сразу после окончания укладки и разравнивания. Летом — в течение 2–3 часов, зимой — немедленно после уплотнения.
Вопрос?
Можно ли добавлять воду в бетон при укладке?
Категорически нет. Добавка воды снижает марку бетона необратимо. Для повышения подвижности используют пластификаторы, рассчитанные в лаборатории.
Вопрос?
Как контролировать качество уплотнения?
Визуально: появление цементного молока, прекращение осадки. Инструментально: ультразвуковой метод, отбор кернов для лабораторных испытаний.
Вопрос?
Что делать, если бетон начал схватываться в миксере?
Немедленно выгрузить, уложить и уплотнить. Добавлять воду для разжижения нельзя. Если схватывание началось — смесь бракуют.
Вот в чём загвоздка: экономия на соблюдении норм ведёт к многократным потерям. Один брак конструкции перекроет годовую экономию на работах.
Техника и оборудование для укладки
Техника для укладки бетонной смеси определяет производительность и качество работ. От ручного инструмента до автоматизированных комплексов.
Основное оборудование:
- ⭐ Глубинные вибраторы: электрические, бензиновые, пневматические. Диаметр булавы 25–75 мм, длина 0,5–6 м. Цена: 5000–50000 руб.
- ⭐ Поверхностные вибраторы: виброрейки, виброплощадки. Ширина захвата 0,5–4 м. Цена: 15000–150000 руб.
- ⭐ Автобетононасосы: стрела 20–52 м, производительность 20–150 м³/час. Аренда: 9000–25000 руб./смена
- ⭐ Бадьи для бетона: объём 0,5–3 м³, вертикальные и горизонтальные. Аренда: 500–1500 руб./смена
- ⭐ Виброрейки: бензиновые, электрические, пневматические. Длина 1–8 м. Аренда: 1000–3000 руб./сутки
- ⭐ Затирочные машины: для финишной обработки стяжек. Диаметр диска 60–120 см. Аренда: 2000–5000 руб./сутки

Выбор вибратора зависит от толщины конструкции и фракции щебня. Для слоя 20–30 см и щебня 5–20 мм — вибратор с булавой 35–50 мм. Для массивных конструкций (слой 50+ см) — булав 75 мм.
Аренда техники выгодна при разовых работах. Покупка — при регулярном использовании (от 10–15 смен в год).
Стоимость услуг и аренда техники
Укладка бетонной смеси — стоимость формируется из работ, техники, материалов. Цены варьируются по регионам, сезонам, объёмам.
Средние цены на услуги (на 2026 год):
| Вид работ | Ед. измерения | Цена, руб. | Мин. объём |
| Укладка бетона вручную | 1 м³ | 800 - 1 500 | 5 м³ |
| Укладка с вибрированием | 1 м³ | 1 200 - 2 000 | 5 м³ |
| Укладка автобетононасосом | 1 м³ | 300 - 600 | 20 м³ |
| Аренда АБН (смена 8 ч) | смена | 9 000 - 25 000 | 1 смена |
| Аренда глубинного вибратора | сутки | 500 - 1 500 | 1 сутки |
| Аренда виброрейки | сутки | 1 000 - 3 000 | 1 сутки |
| Устройство стяжки пола | 1 м² | 350 - 700 | 50 м² |
| Монолитные стены | 1 м³ | 2 000 - 3 500 | 10 м³ |
Что влияет на итоговую стоимость:
- ⭐ Объём работ: от 50 м³ — скидка 5–10%, от 200 м³ — до 15%
- ⭐ Сложность: высота подачи, армирование, доступность площадки — наценка 10–30%
- ⭐ Сезон: зима (+15–25% на противоморозные мероприятия)
- ⭐ Срочность: работа в выходные/ночь — наценка 20–40%
Заказать укладку бетонной смеси стоит за 3–5 дней до начала работ. Это время на подготовку техники, бригады, логистики.
Расходы на технику: аренда АБН окупается при объёме от 30 м³. Меньшие объёмы выгоднее укладывать вручную или краном в бадьях.
Бюджет на укладку — не только работа. Заложите 10–15% на непредвиденное: простой техники, корректировку технологии, дополнительные материалы.
Если меньше вкладывать в подготовку — сроки плывут. То есть экономия на квалифицированной бригаде и технике ведёт к браку и переделкам.
Итог простой. Укладка и уплотнение бетонной смеси — критический этап. Методы, нормы, техника определяют качество. Стоимость варьируется, но экономия на профессионалах — риск. Заказать услуги стоит у проверенных подрядчиков с техникой. Без вариантов.
