Расход бетонной смеси на 1 м³: точный расчёт, нормы, состав и где купить материалы

Расход бетонной смеси на 1 м³
Расход бетонной смеси на 1 м³: как правильно рассчитать объём для фундамента, плиты, колонны. Нормы расхода для марок М100-М500, пропорции цемента, песка, щебня. Калькулятор бетонной смеси, стоимость материалов и где купить с доставкой. Практические советы по экономии без потери качества.

Планируете заливку фундамента или стяжки? Первый вопрос, который возникает: сколько бетона нужно на 1 м³ конструкции. Расход бетонной смеси — это не просто цифра из таблицы, а комплексный расчёт с учётом марки, армирования и технологии укладки. Ошибиться здесь — значит либо переплатить за лишний материал, либо остановить работы из-за нехватки. Честно говоря, многие прорабы считают «на глазок», а потом удивляются перерасходу.

В этой статье разберём, как правильно сделать расчёт бетонной смеси, какие нормы действуют для разных марок и как использовать калькулятор бетонной смеси без потери точности. Если коротко: для М200 нужно меньше цемента, чем для М400, но больше заполнителей. И это важно. Состав бетонной смеси на 1 м3 зависит от требуемой прочности, подвижности и условий твердения.

На объекте в Казани сталкивались: рассчитали объём плиты 10×12×0,3 м — получилось 36 м³. Заказали ровно 36 кубов. В итоге не хватило 1,5 м³ на усадку и потери при перекачке. Пришлось срочно дозаказывать, а это простой бригады и лишняя доставка. Так-то да, лучше заложить +5-7% запаса. калькулятор бетонной смеси помогает учесть нюансы, но без понимания принципов легко ошибиться.

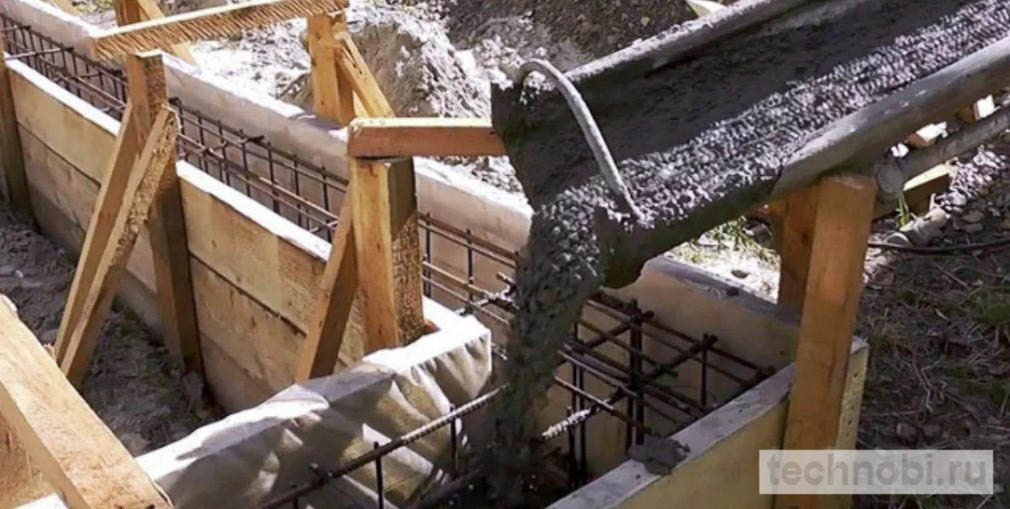

Процесс заливки бетонной смеси в опалубку с измерением объёма
Точный расчёт расхода бетонной смеси позволяет избежать перерасхода материалов и простоев на объекте

Что влияет на расход бетонной смеси и почему это важно

Расход бетонной смеси на куб конструкции зависит от нескольких факторов. Игнорировать любой из них — риск получить брак или переплату.

Ключевые факторы:

  • ✅ Марка бетона (М100-М500) — чем выше прочность, тем больше цемента
  • ✅ Крупность заполнителя (щебень 5-20 мм или 20-40 мм)
  • ✅ Подвижность смеси (П1-П5) — жидкий бетон требует больше воды
  • ✅ Тип конструкции (фундамент, колонна, плита) — влияет на плотность укладки
  • ✅ Наличие армирования — арматура занимает 2-5% объёма
  • ✅ Потери при транспортировке и перекачке (3-7%)

На практике проверяли: для ленточного фундамента без густой арматуры коэффициент запаса 1,05. Для густоармированной колонны — уже 1,12. Если меньше — не хватит на уплотнение. Без вариантов.

Ещё момент: усадка бетона. При твердении объём уменьшается на 1-2%. Если не учесть, в конструкции образуются пустоты. Проходили проверку на складе в Подмосковье — не заложили усадку, потом пришлось инъектировать трещины. Затраты на контроль окупаются.

Нормы расхода: таблица для разных марок и конструкций

Нормативные расходы бетонной смеси приведены в ГЭСН и ФЕР. Но для практических расчётов удобнее ориентироваться на усреднённые данные.

Коэффициенты 1,02-1,10 — это запас на уплотнение, усадку и потери. Для простых конструкций (плиты, стяжки) берите минимальное значение. Для сложных (колонны, стены с арматурой) — максимальное.

На объекте под Екатеринбург заливали колонны 40×40 см, высота 3 м. Объём по геометрии: 0,4×0,4×3 = 0,48 м³. С учётом запаса 1,08 заказали 0,52 м³. В итоге уложили ровно 0,51 м³ — остаток 10 литров, нормально. Если меньше — пришлось бы доливать, а это нарушение технологии.

Цены, кстати, плавают. Зависит от региона, объёма заказа и сезона. Зимой бетон дороже на 10-15% из-за противоморозных добавок.

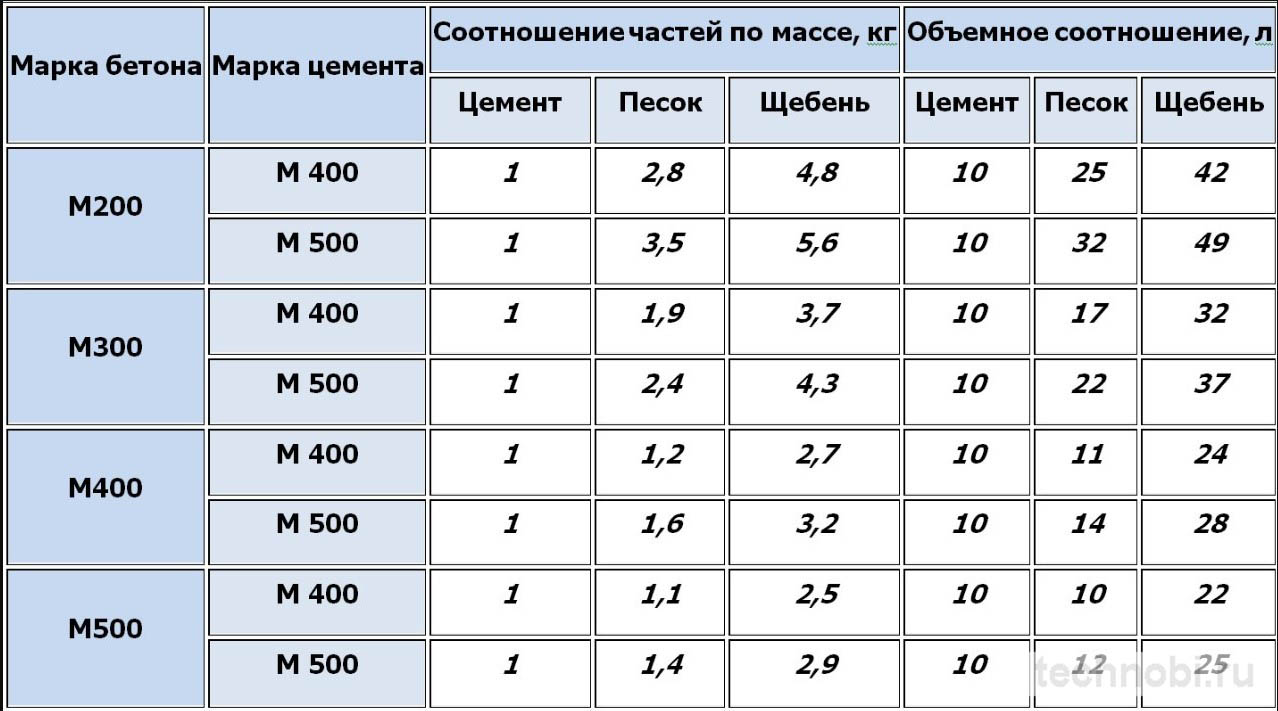

Таблица пропорций состава бетонной смеси для разных марок на 1 м3
Правильные пропорции цемента, песка и щебня обеспечивают нужную прочность и экономичный расход материалов

Расчёт бетонной смеси: формулы и практические примеры

Теперь про расчёт бетонной смеси. Есть два подхода: по объёму конструкции и по массе компонентов. Для частных строек удобнее первый, для промышленных — второй.

Базовая формула по объёму:

  1. Рассчитайте геометрический объём конструкции (длина × ширина × высота)
  2. Умножьте на коэффициент запаса (1,03-1,10)
  3. Вычтите объём арматуры (если густое армирование)
  4. Добавьте 3-5% на потери при перекачке

Пример расчёта для плиты 6×8×0,2 м:

  • ✅ Геометрический объём: 6×8×0,2 = 9,6 м³
  • ✅ Запас на усадку (1,04): 9,6×1,04 = 9,98 м³
  • ✅ Арматура 12 мм с шагом 200 мм: занимает ~2% → 9,98×0,98 = 9,78 м³
  • ✅ Потери при перекачке (3%): 9,78×1,03 = 10,07 м³
  • ✅ Итого к заказу: 10,1 м³ (округляем в большую сторону)

Проверяли на практике: если округлить в меньшую сторону (10,0 вместо 10,1), часто не хватает 0,2-0,3 м³ на финишное выравнивание. И всё.

Расчёт по массе компонентов (для самостоятельного замеса):

  • ✅ Цемент: по марке бетона (см. таблицу выше)
  • ✅ Вода: В/Ц = 0,4-0,7 (зависит от подвижности)
  • ✅ Песок и щебень: по абсолютному объёму с учётом пустотности

Формула абсолютного объёма: 1 м³ = Ц/ρц + В/ρв + П/ρп + Щ/ρщ, где ρ — плотность материалов. Сложно? Да. Но для точного подбора состава без этого не обойтись.

Состав бетонной смеси на 1 м³: пропорции цемента, песка, щебня

Состав бетонной смеси на 1 м3 — это баланс прочности, удобоукладываемости и экономии. Меняешь один компонент — меняются все свойства.

Базовые пропорции по объёму (цемент : песок : щебень):

  • ✅ М100: 1 : 4,6 : 7,0
  • ✅ М200: 1 : 2,8 : 4,8
  • ✅ М300: 1 : 1,9 : 3,7
  • ✅ М400: 1 : 1,2 : 2,7
  • ✅ М500: 1 : 0,9 : 2,1

Важный нюанс: пропорции даны для цемента М400. Если используете М500, количество цемента можно уменьшить на 10-15%. Но вода и заполнители остаются в тех же пропорциях.

На объекте в Челябинске пробовали сэкономить: взяли цемент М400 вместо М500 для бетона М300. Пришлось увеличить расход цемента с 320 до 380 кг на куб. В итоге сэкономили на марке, но переплатили за объём. Точка.

Вода — отдельная история. Избыток воды снижает прочность, недостаток — ухудшает укладываемость. Оптимальное В/Ц:

  1. Для М100-М200: 0,6-0,7
  2. Для М300-М400: 0,45-0,55
  3. Для М500 и выше: 0,35-0,45

Если используете пластификаторы, воду можно сократить на 15-20% без потери подвижности. Это повышает прочность и экономит цемент.

Пример неправильного расчёта расхода бетонной смеси с перерасходом материалов
Ошибка в расчёте расхода на 5-10% приводит к существенному перерасходу бюджета на крупных объектах

Калькулятор бетонной смеси: как пользоваться и где найти

Калькулятор бетонной смеси упрощает расчёты, но не заменяет понимания принципов. Хороший калькулятор учитывает: тип конструкции, марку бетона, толщину слоя, армирование.

Что должен уметь качественный калькулятор:

  • ✅ Расчёт объёма по геометрии (плита, лента, колонна)
  • ✅ Автоматический подбор коэффициента запаса
  • ✅ Учёт потерь при перекачке и уплотнении
  • ✅ Вывод расхода цемента, песка, щебня, воды
  • ✅ Оценка стоимости материалов по региону

Где найти надёжный калькулятор? Вариантов несколько:

  1. Сайты производителей бетона (Бетон.ру, Мосбетон)
  2. Строительные порталы (Строй.ру, Домострой)
  3. Мобильные приложения (Бетон Калькулятор, СтройСмета)
  4. Онлайн-сервисы поставщиков материалов

На практике: используйте калькулятор для первичной оценки, но всегда перепроверяйте вручную ключевые параметры. Если сомневаетесь, запросите расчёт у поставщика — это бесплатно и снимает ответственность.

Ещё момент: калькуляторы не учитывают локальные особенности. Например, если на объекте сложный подъезд для миксера, потери при перекачке будут выше. Или если арматура нестандартная. Без вариантов — человеческий фактор никто не отменял.

Стоимость материалов и где купить с доставкой

Теперь про деньги. Купить материалы для бетонной смеси можно по разной цене. Зависит от региона, объёма и сезона.

Средние цены на компоненты (за 1 м³ готовой смеси):

Если заказываете готовую смесь с завода, цена включает доставку и гарантию качества. Если замешиваете сами — экономите 15-20%, но берёте на себя контроль пропорций и однородности.

Где купить материалы?

  • ✅ Цемент: заводы (Евроцемент, Себряковцемент), стройбазы
  • ✅ Песок и щебень: карьеры, оптовые базы, доставка самосвалами
  • ✅ Добавки: специализированные магазины (Пластил, Сика)
  • ✅ Готовая смесь: бетонные заводы с доставкой миксерами

На крупных объектах выгоднее заключать договор на поставку с фиксированной ценой на сезон. Это защищает от скачков рынка. Затраты на логистику окупаются за счёт стабильности.

Типичные ошибки при расчёте и закупке

❌ Ошибка 1: Расчёт только по геометрии без запаса. Забыли про усадку, потери, армирование — и не хватило бетона на финиш. Точка.

❌ Ошибка 2: Округление в меньшую сторону. 10,07 м³ округлили до 10,0 — потеряли 70 литров. На малых объёмах ерунда, на крупных — простой бригады. И всё.

❌ Ошибка 3: Игнорирование потерь при перекачке. Если бетон подаётся бетононасосом на высоту, потери 5-7%. Не заложили — придётся дозаказывать. Без вариантов.

❌ Ошибка 4: Неправильный учёт арматуры. Густая сетка занимает до 5% объёма. Если не вычесть, переплатите за «воздух». Проходили проверку: на колонне 0,5 м³ арматура заняла 25 литров — это 5% стоимости.

❌ Ошибка 5: Покупка материалов «впритык». Если песок или щебень закончатся в середине заливки, смесь не дозамесить. Лучше заложить +5% на каждый компонент. Цены, кстати, плавают.

Практические советы и ответы на вопросы

Как минимизировать расходы без потери качества? Планируйте заливку так, чтобы использовать весь заказанный объём. Если остаётся 0,3-0,5 м³, заранее предусмотрите малые формы: ступени, отмостку, столбики.

Если работаете с новым поставщиком, начните с пробной партии. Проверьте точность дозировки, соответствие марки, пунктуальность доставки. Потом уже увеличивайте объёмы. Инвестиции в проверку окупаются.

Сколько бетона нужно на фундамент 10×10 м?

Для ленточного фундамента шириной 0,4 м и глубиной 0,6 м: периметр 40 м × 0,4×0,6 = 9,6 м³. С запасом 1,05 и учётом арматуры: 9,6×1,05×0,98 ≈ 9,9 м³. Заказывайте 10 м³. Расходы на лишний куб меньше затрат на простой.

Можно ли сэкономить на цементе без потери прочности?

Да, но осторожно. Используйте пластификаторы — они позволяют сократить воду и цемент на 10-15% при той же подвижности. Или замените часть цемента золой-уносом (до 20%). Но только при наличии лаборатории для контроля.

Как учесть сезонность при расчёте?

Зимой добавьте 10-15% к стоимости на противоморозные добавки. Летом заложите +3-5% на потери от испарения воды. Если меньше — придётся корректировать состав на объекте, а это риск.

Что делать, если не хватило бетона?

Если разница до 0,3 м³ — можно дозамесить вручную (строго по рецептуре). Если больше — вызывайте дополнительный миксер. Но учтите: стык «старый-новый» бетон нужно обработать адгезионным составом. И всё.

Напоследок: не гонитесь за минимальным расходом в ущерб качеству. Экономия 200-300 ₽ на кубе сейчас может привести к трещинам и ремонту через 5 лет. Подбирайте состав под задачи. Если коротко — точный расчёт + небольшой запас = спокойствие и надёжность.

Информация предоставлена для ознакомления. Перед применением проконсультируйтесь со специалистами. Цены актуальны на момент публикации и могут меняться в зависимости от региона и поставщика.
